企業新聞
夏日車間忙,生產不服”暑”--走近總裝成品部
發布時間: 點擊量:1123
夏日炎炎,總裝成品部的每一位職工無懼酷暑,始終堅守在工作崗位上,用堅守標注時間刻度,用汗水詮釋使命擔當,爭分奪秒地為提產能、保交付“添油加勁”。

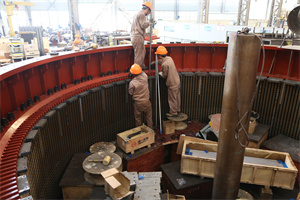

青田小溪和重慶雙江作為公司的兩個重點項目,從七月開始逐步進入裝配階段,為了能夠確保整個裝配過程順利進行,總裝成品部在導水機構、定子、轉輪、轉子等大部件進入裝配前便制定了詳細的生產計劃,同時積極與生產制造部溝通零部件成套,對部件裝配場地進行合理布局,為兩個項目能夠順利裝配提供了保障。定子鑲筋和壓定人員為了保證工期,在較為密閉的機座內揮汗如雨,但仍一絲不茍地完成每一個工序。導水機構裝配在導葉掛裝時需長期占用行車,為保證其它工序地順利進行,水機裝配人員白天進行轉輪裝配、軸瓦研刮等工序,晚上加班進行導葉的掛裝。

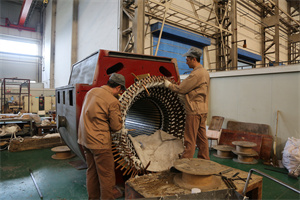

寧波明州熱電定子返修,需更換定子線圈和受損的定子鐵心,且客戶急著使用,總裝成品部合理調配人員,壓定、嵌線、油漆等工序相互配合,通過人員輪換進行兩班倒進行趕制,在客戶要求的時間內完成了機組返修。
東谷電站備品轉輪制作,焊接人員不畏酷暑,穿著厚厚的工作服,在沒有風扇的環境下進行認真地作業,往往還沒完成一道焊縫的焊接,全身便已經濕透。
隨著公司利庫機組的增多,油漆作業人員則面臨著機組更換面漆“短、平、快”的問題,為了克服困難,操作人員充分利用每套機組油漆的時間差,交替進行油漆作業,保證了機組最后一道工序的質量和進度。
近期發貨也進入高峰期,裝箱發運人員為了確保及時發貨,他們不僅要完成裝箱清單編制,還需要根據裝箱情況合理安排車輛,及時與各相關人員進行溝通,保證機組能夠順利送到客戶手中。
